由于新屋的土地所有权延迟买家感到沮丧
买家越来越不耐烦了,因为更多的延误推迟了几个月将所有权移交给他们的新区块。
墨尔本购房者Gideon Taljaard去年11月在Armstrong Creek的Warralily Central地区购买了一块土地,他说最近与房地产经理的通信突显了区域地区的发展压力。
Taljaard先生表示他在94阶段的封锁原定于7月份上市,但在Geelong广告商看到的Warralily房地产经理Ben Stewart的通信中,他被告知:“所有作品都已完成94.仍在等待第93阶段到由Powercor检查。“

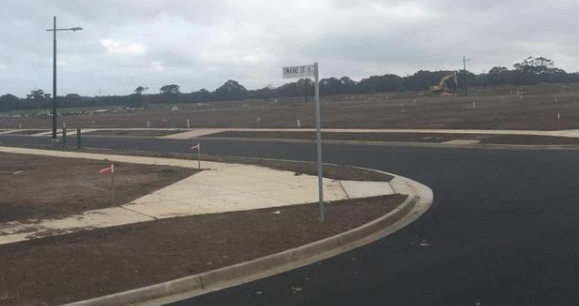

斯图尔特先生还通过电子邮件发送了一张照片,上面显示了路牌。
Powercor发言人表示,上周已经批准了第91和第92阶段的合规性批准,而第93阶段的最终审核流程很快就会开始。Powercor表示,开发商尚未申请94阶段的最终审核。
“一旦开发者提交申请并通过最终审核,我们将推进连接流程,”她说。
Warralily网站显示,5月份的第91和第92期,6月份的93期和7月份的94期都有标题。
塔尔加德先生说,2万美元的地区第一个房主补助金吸引了他的家人来自墨尔本东南郊区,但延迟将导致他们继续租房并妨碍儿童2019年的入学率。
“这不仅仅是我的情况,还有数百人被耽搁,”他说。
在前首相约翰霍华德在房地产会议上表示鼓励移民在区域中心定居可能有助于缓解房价压力之后,他提出了延迟。
斯图尔特先生表示,吉朗正在经历前所未有的增长,这种增长给整个行业带来了土地交付压力,包括涉及许多当局。
“如果经历了延误,我们会努力让我们的买家保持最新状态,”他说。
但另一位开发商表示,Powercor认证是该过程中的断路器。
Villawood Properties执行董事Rory Costelloe表示,获得Geelong区块冠军的时间从9个月到1年多已经爆发,缺乏可用的技术工人来应对全州发展过剩。
“我们在通过委员会获得承包商和批准方面遇到了足够的麻烦,然后在最后几个星期或一个月内让Powercor通过他们的系统,”他说。
“这与安全无关 - 他们有独立的审计员出来,他们急于失败,然后在他们准备好后回来。这很烦人。“
Powercor发言人表示,将电力与土地开发联系起来非常复杂,需要进行大量的安全和质量检查。
“我们需要确保任何资产对我们的船员,业主和更广泛的社区都是安全的,”她说。
“根据连接的大小和类型,连接过程的时间范围可能会有很大差异。”
